1억 원 지급 결정

구두추가공사 대금청구

받지 못한 추가 공사대금. 해율은 1억 원 지급 결정을 받았습니다.

THE RECORD

기록으로 확인하는 결과

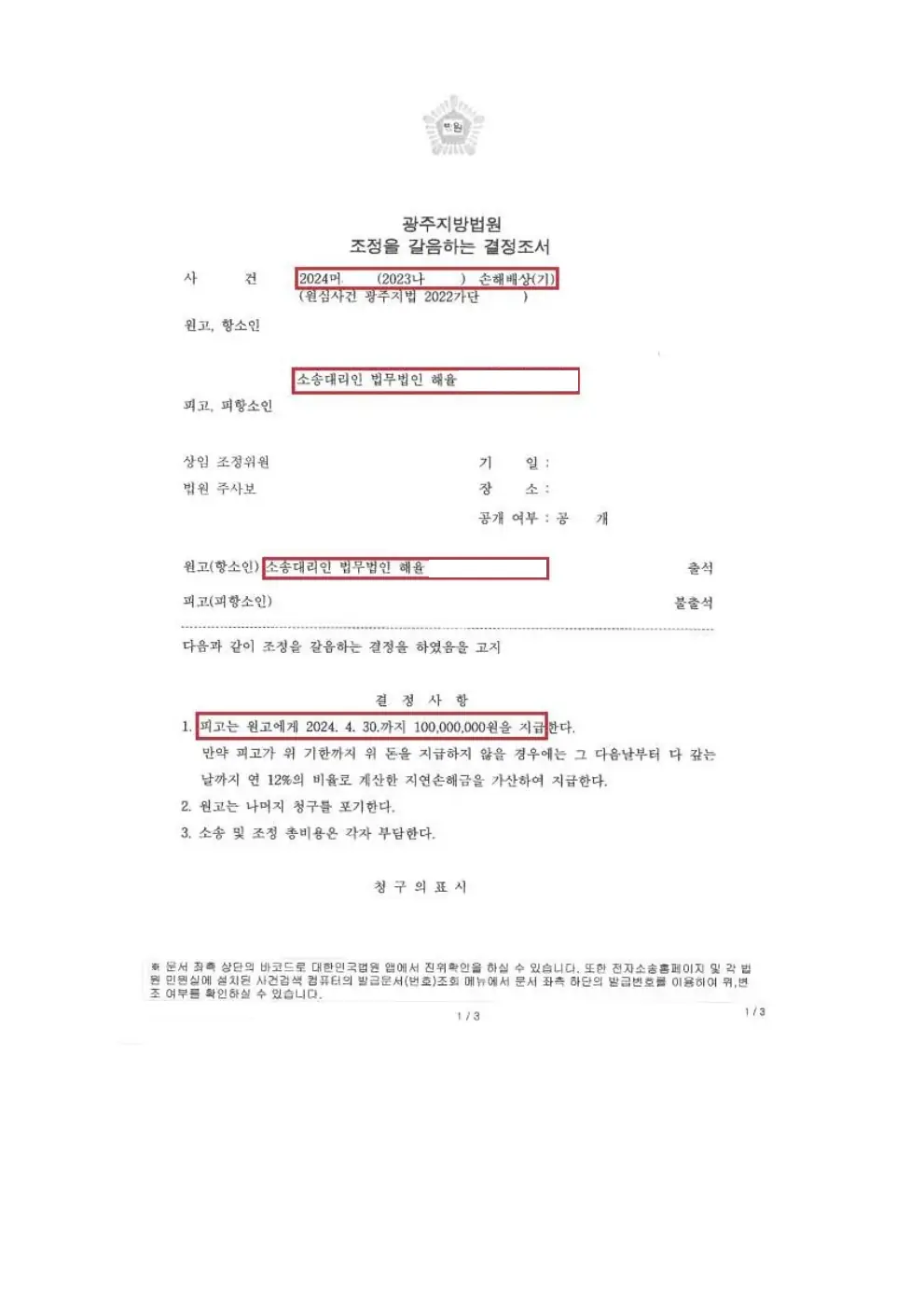

1억 원 지급 결정에 관한 비식별 처리된 사건 자료 1
비식별 처리된 사건 자료 1 크게 보기 ↗
01

의뢰인이 마주한 문제

현장에서는 추가 작업을 부탁 받고도 별도 계약서를 작성하지 못하는 경우가 있습니다. 이 사건에서도 추가 공사에 관한 합의와 지급할 대금을 설명할 자료가 중요했습니다. 의뢰인은 문자와 대화 등 남아 있는 자료를 바탕으로 추가 공사비 문제를 법원 절차에서 다퉜습니다.

의뢰인은 공사를 수행했지만 추가 공사비를 지급 받지 못 했습니다. 다음 공사를 맡기겠다는 약속을 전제로 낮은 금액에 공사를 진행한 사정도 있었습니다. 시간이 흐르면서 공사 투입 내역을 보여 줄 증빙이 충분히 남아 있지 않았고, 내부 약정을 명확하게 적은 계약서도 없는 상황이었습니다.

02

결과를 가른 쟁점

이 사건의 어려움은 주장할 내용이 없어서가 아니라 이를 직접 증명할 문서가 부족하다는 데 있었습니다. 추가로 이루어진 공사와 약정의 경위를 설명하려면 통화, 문자, 메모 등 흩어진 자료를 공사 진행 과정과 연결해야했습니다. 작은 기록도 전후 사정 안에서 검토할 필요가 있었습니다.

03

법무법인 해율의 대응

법무법인 해율은 상대방과의 통화 및 문자 내용, 메모와 당시 정황을 검토하여 간접 증거로 제시하였습니다. 부족한 증빙을 보완할 수 있도록 사건 경위를 분석하고 공사비 청구의 근거를 구성하였습니다. 현장과 약정에 관한 여러 기록을 함께 설명하여 분쟁 해결을 추진하였습니다.

04

결과와 의미

법원은 조정을 갈음하는 결정으로 1 억 원의 지급을 정하였습니다. 정해진 기한을 넘겨 지급하지 않을 때에는 지연 손해 금을 더 하도록하였고, 나머지 청구는 포기하는 내용입니다. 정식 계약서가 부족한 공사비 분쟁에서도 남아 있는 자료를 연결하여 청구를 뒷받침할 수 있음을 보여 줍니다.

A QUESTION FOR YOU

이런 상황이라면 함께 살펴보세요.

  • 추가 공사 계약서를 따로 쓰지 못했다면?
  • 현장 문자와 녹음에 추가 작업 지시가 남아 있다면?
  • 발주처가 구두 약속을 뒤늦게 부인한다면?
  • 공사 완료 후 받지 못한 미수금이 남았다면?
  • 상대방과 지급액을 정해 법원에서 분쟁을 마무리하고 싶다면?
  • 미지급 공사대금에 대한 집행 근거를 확보하려 한다면?

소개한 사례는 개별 사건의 결과입니다. 사실관계와 증거, 진행 단계에 따라 대응 방향과 결과는 달라질 수 있습니다.
